Maj 2025

Prace budowlane na osiedlu Apartamenty Słoneczne Bis we Fromborku przebiegają zgodnie z harmonogramem. Na aktualnych zdjęciach z drona widać wyraźny postęp na placu budowy:

  • Zakończono wylewanie stropów nad parterem i rozpoczęto murowanie ścian pierwszego piętra z cegły ceramicznej.

  • Na części budynków ustawiono już szalunki i zbrojenia pod kolejne elementy konstrukcyjne.

  • Trwają intensywne prace przy montażu instalacji oraz przygotowaniu do kolejnych etapów – m.in. zalewania stropów wyższych kondygnacji.

  • Na placu budowy zgromadzono materiały budowlane niezbędne do kontynuacji prac – w tym bloczki, zaprawy, belki i zbrojenia.

Budowa przebiega w otoczeniu zieleni, z pięknym widokiem na Zalew Wiślany, a położenie inwestycji w sąsiedztwie centrum Fromborka i zabytkowej katedry zapewni przyszłym mieszkańcom wyjątkowy komfort życia.

Zobacz film!

Sierpień 2025

Na osiedlu Apartamenty Słoneczne Bis we Fromborku zakończono prace nad stanem surowym budynku. Postęp prac przebiega zgodnie z harmonogramem i już w tym miesiącu rozpoczną się kolejne etapy budowy:

  • W najbliższych dniach rozpoczynamy montaż więźby dachowej, który potrwa do końca sierpnia.
  • We wrześniu planowany jest montaż stolarki okiennej w całym kompleksie.
  • Trwają przygotowania do wykonania instalacji wewnętrznych – elektrycznej, hydraulicznej oraz wentylacyjnej.
  • Na placu budowy oczekujemy również na wejście wykonawcy odpowiedzialnego za wykonanie elewacji budynku.

Inwestycja nabiera kształtów – zakończenie stanu surowego to ważny kamień milowy. Przed nami kolejne intensywne miesiące, które przybliżają przyszłych mieszkańców do odbioru wymarzonych apartamentów.

Zobacz film!

Marzec 2026

Na osiedlu Apartamenty Słoneczne Bis we Fromborku zakończono:

  • wykonanie konstrukcji oraz pokrycia dachu.
  • w budynku wykonano instalacje elektryczne i teletechniczne w lokalach mieszkalnych.
  • zrealizowano instalacje sanitarne , w tym hydraulikę, kanalizację oraz wentylację mieszkań.

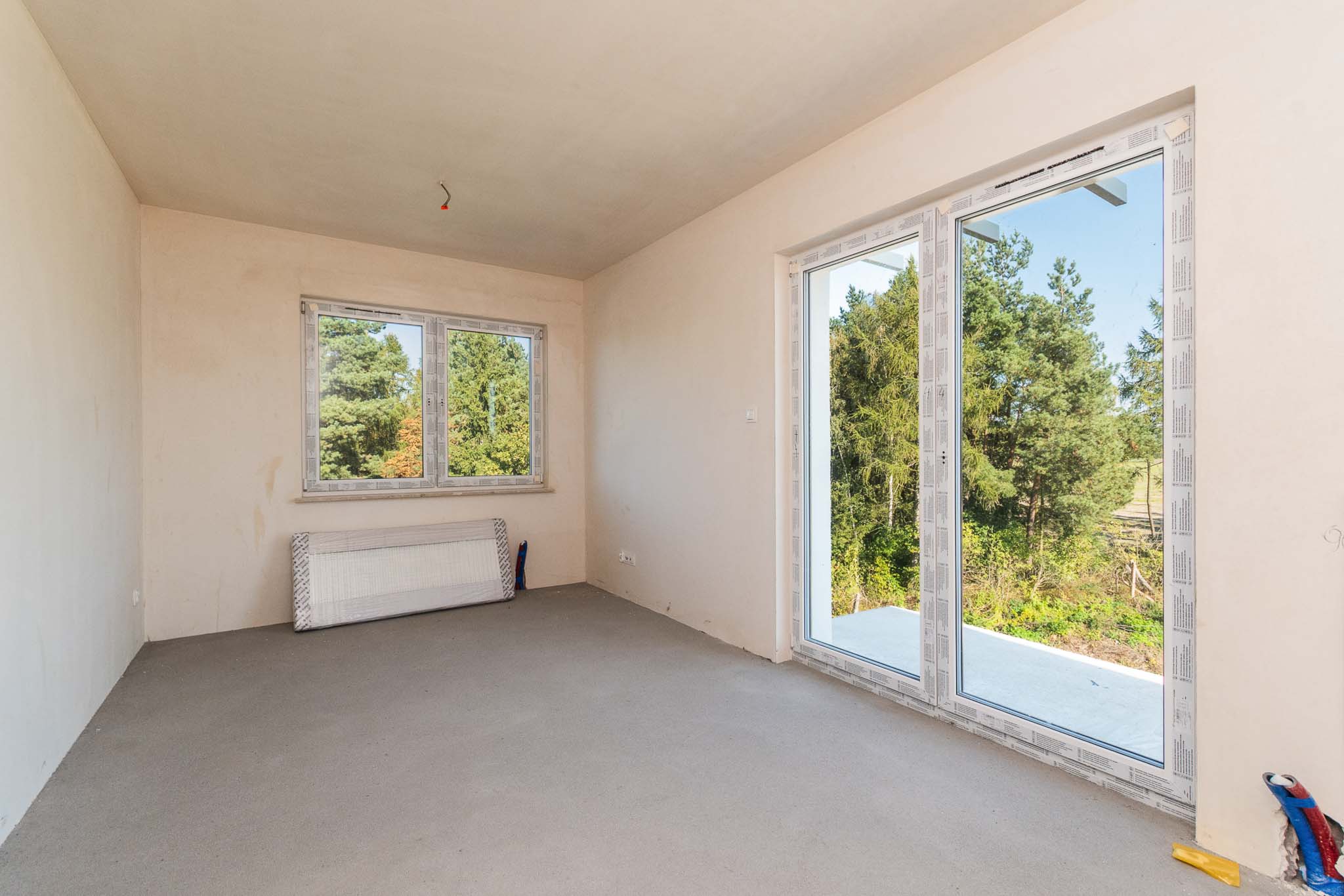

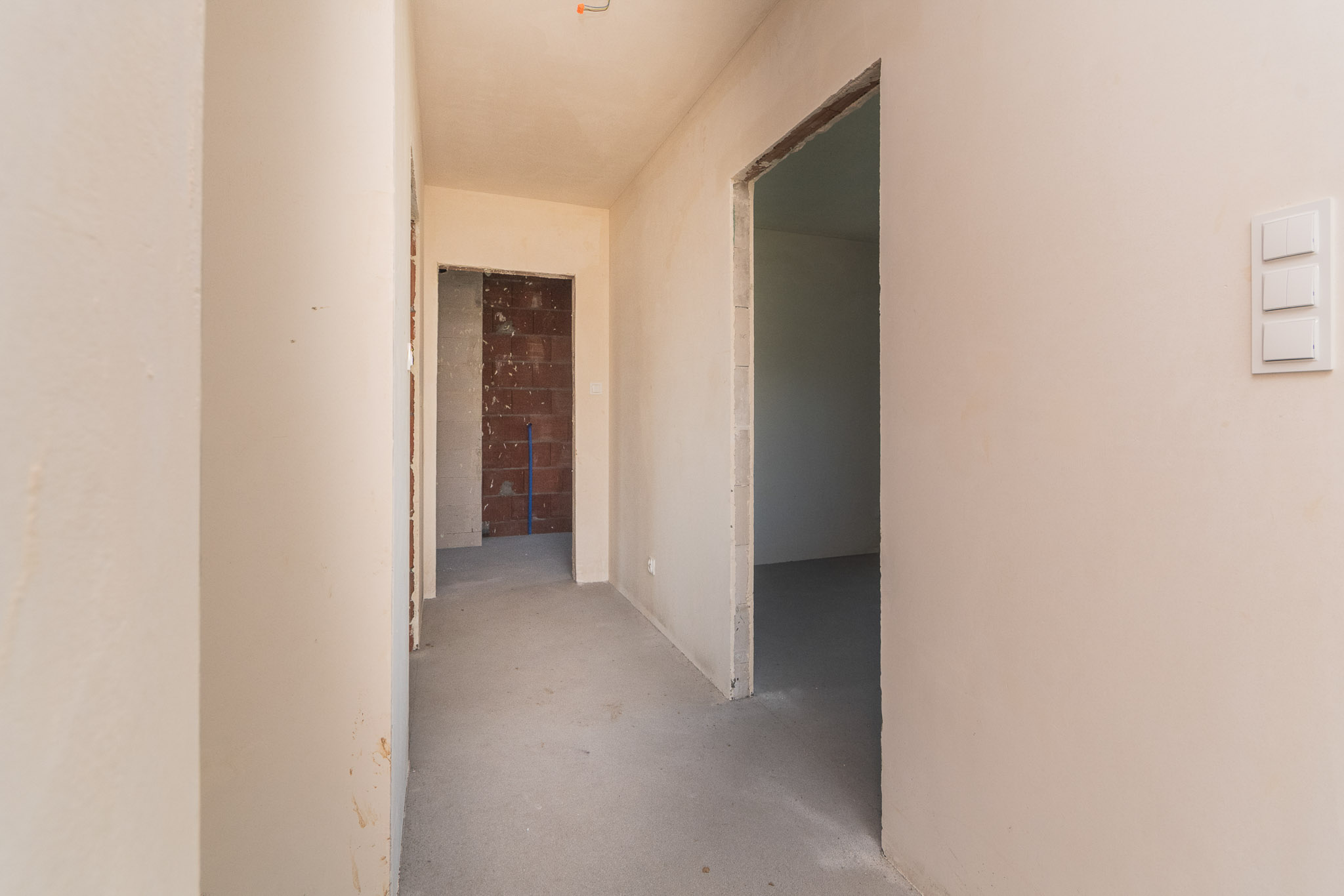

  • zakończono wykonywanie tynków wewnętrznych.

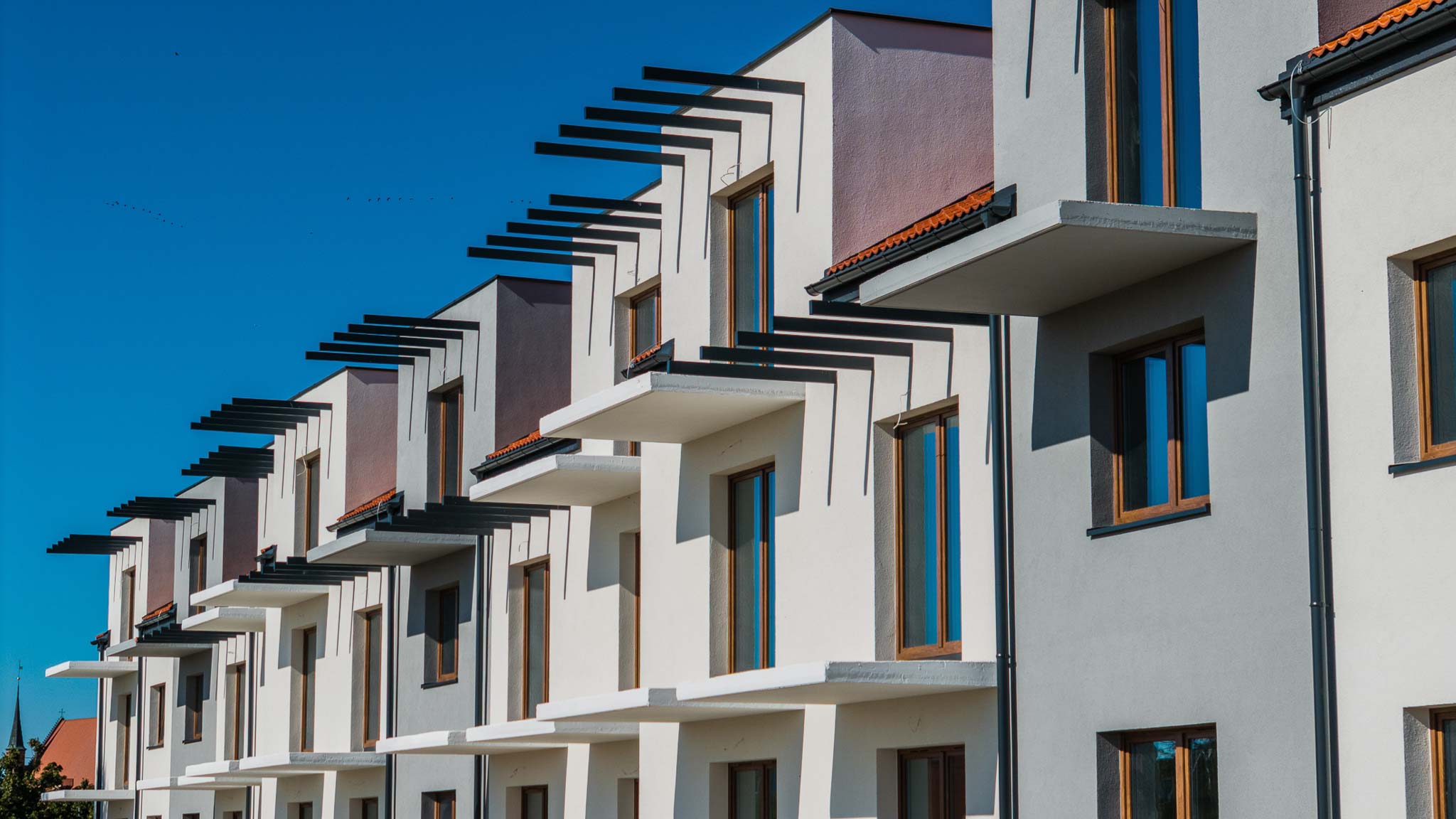

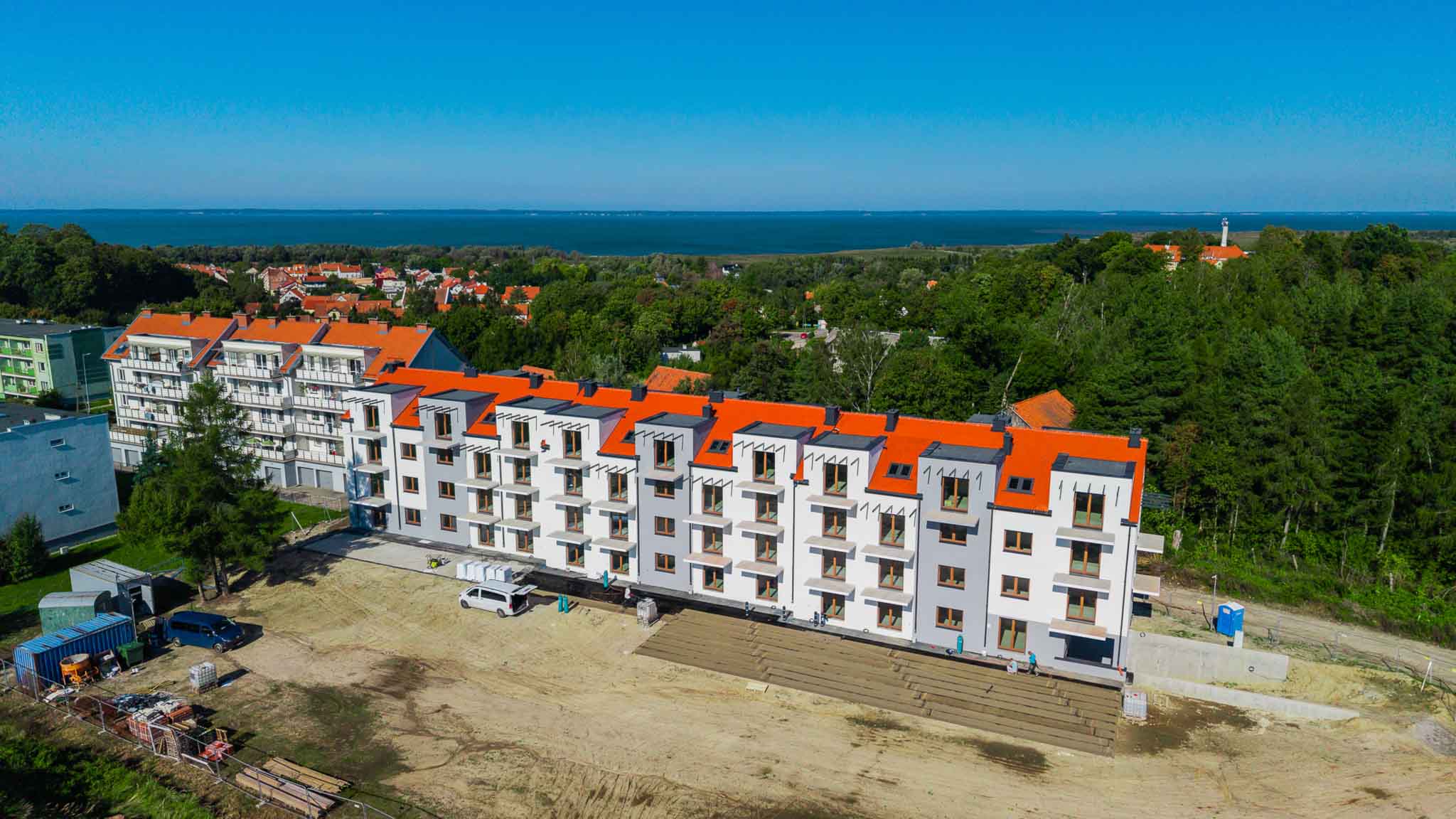

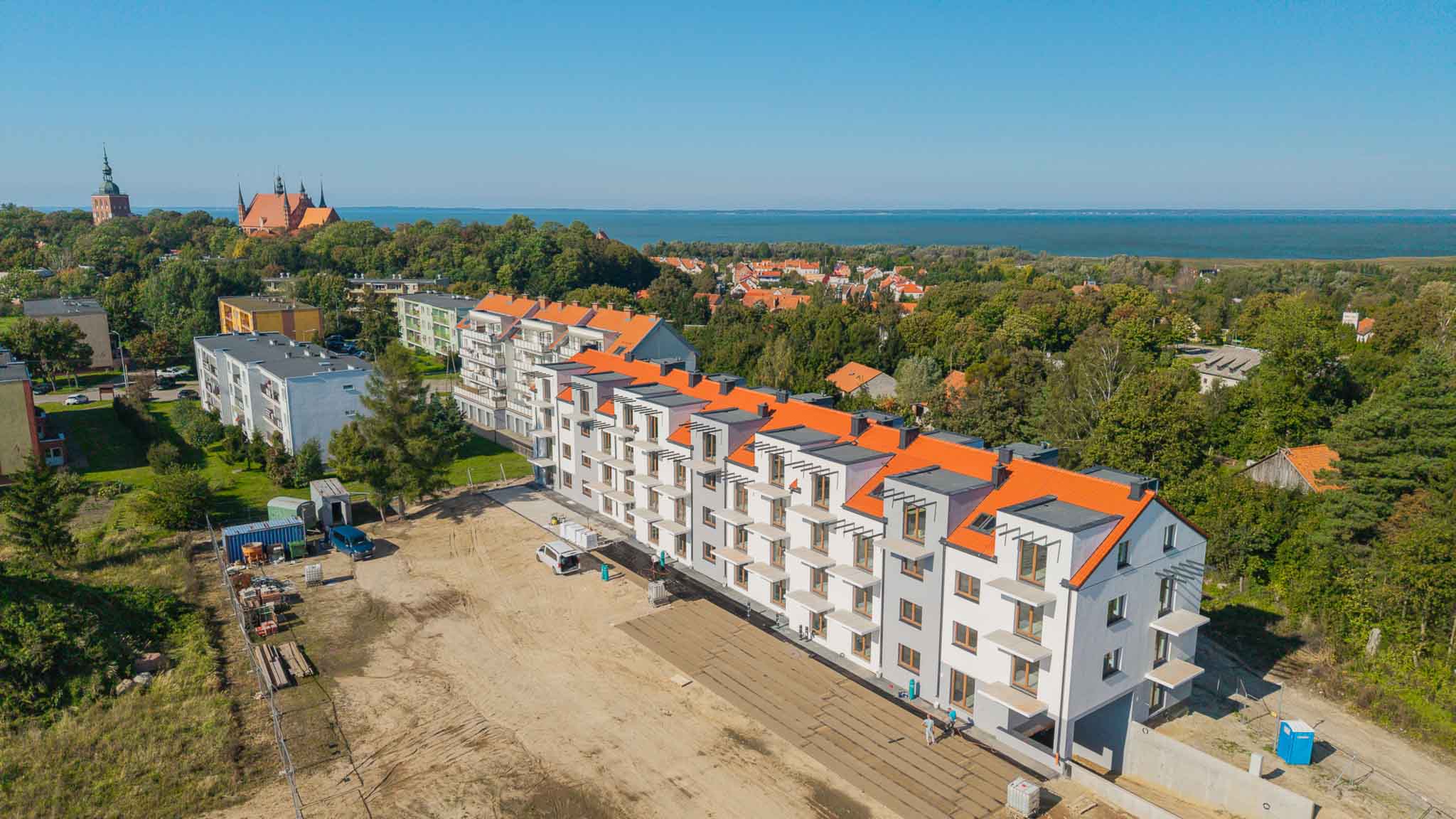

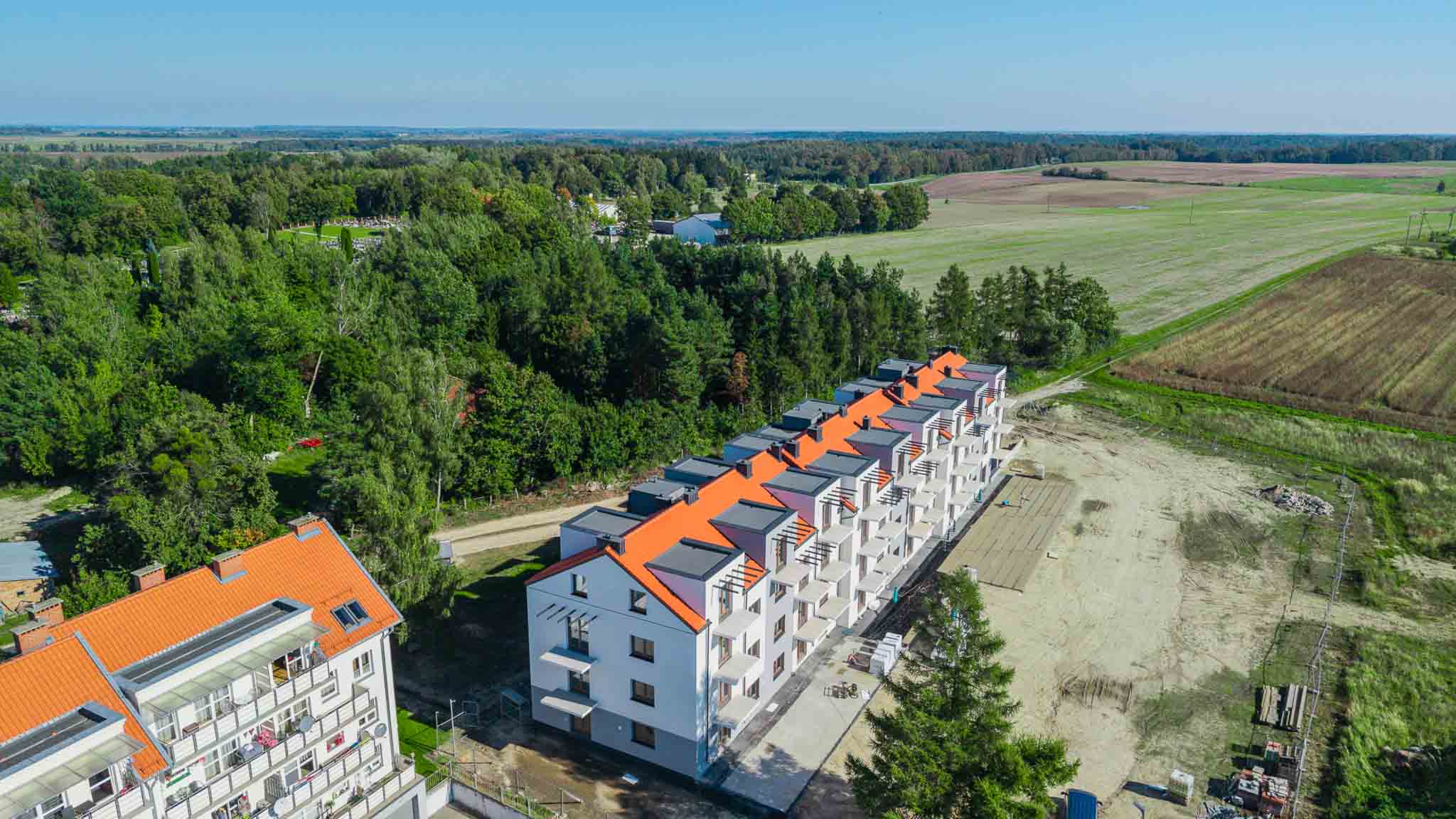

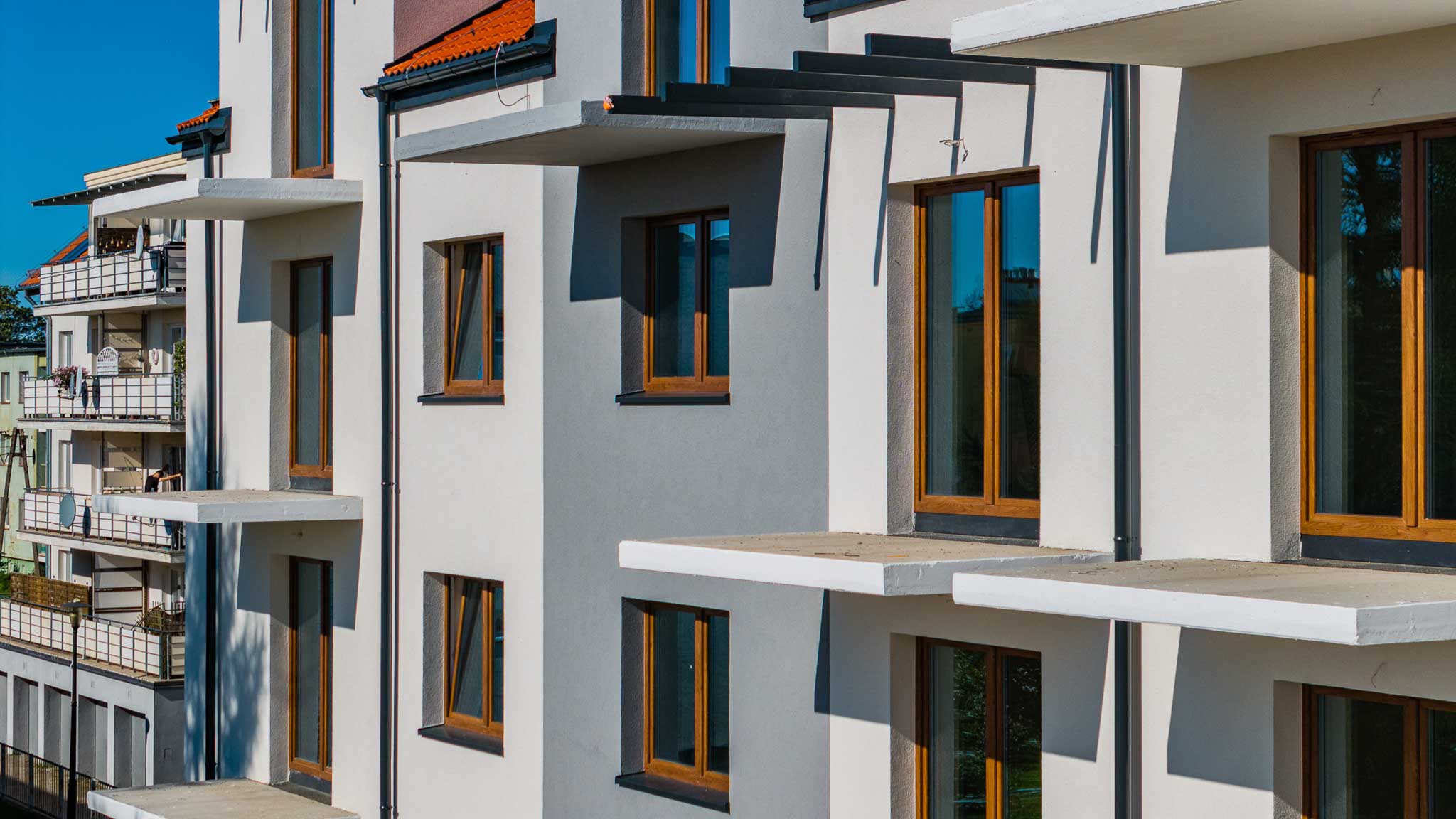

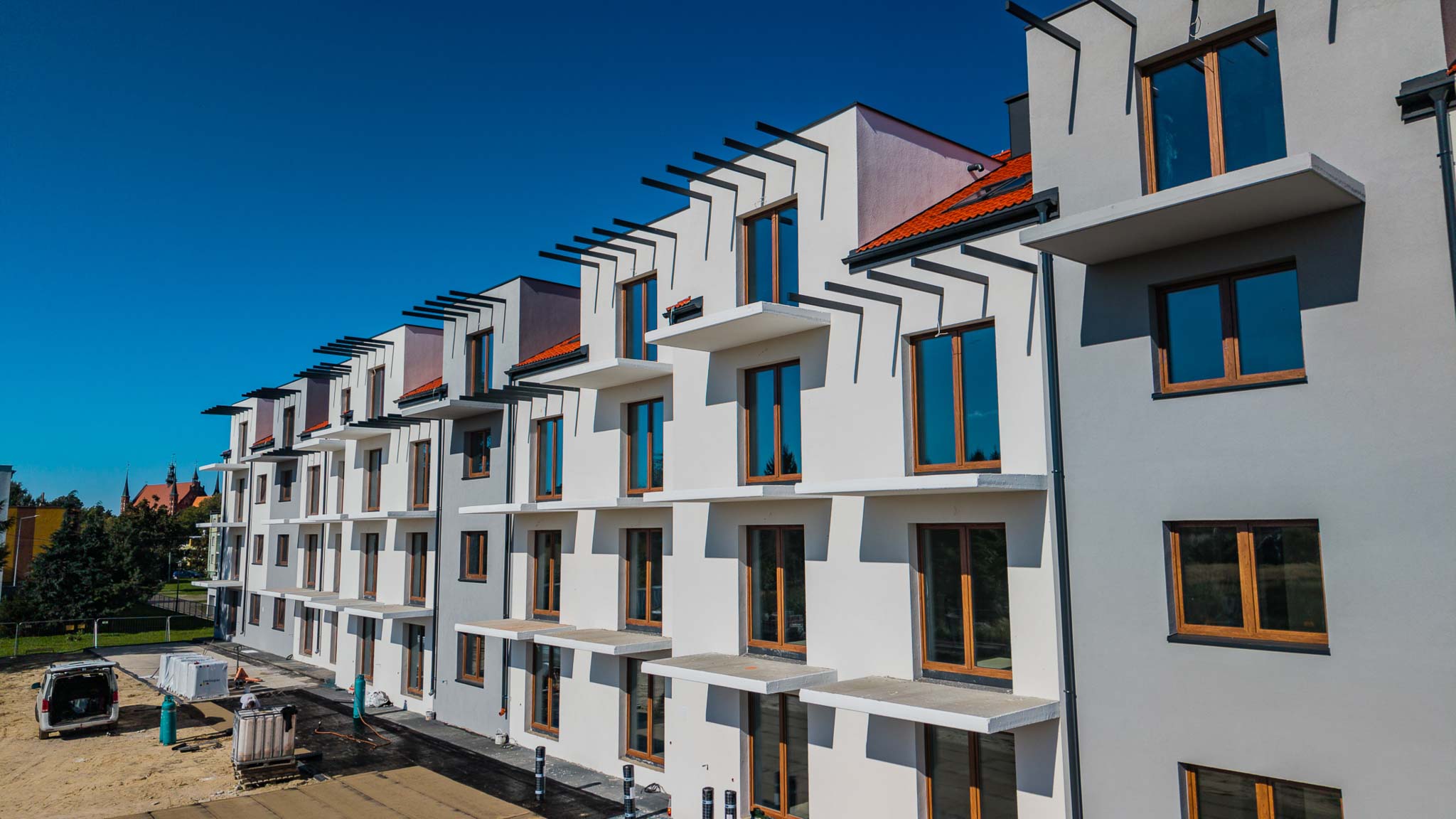

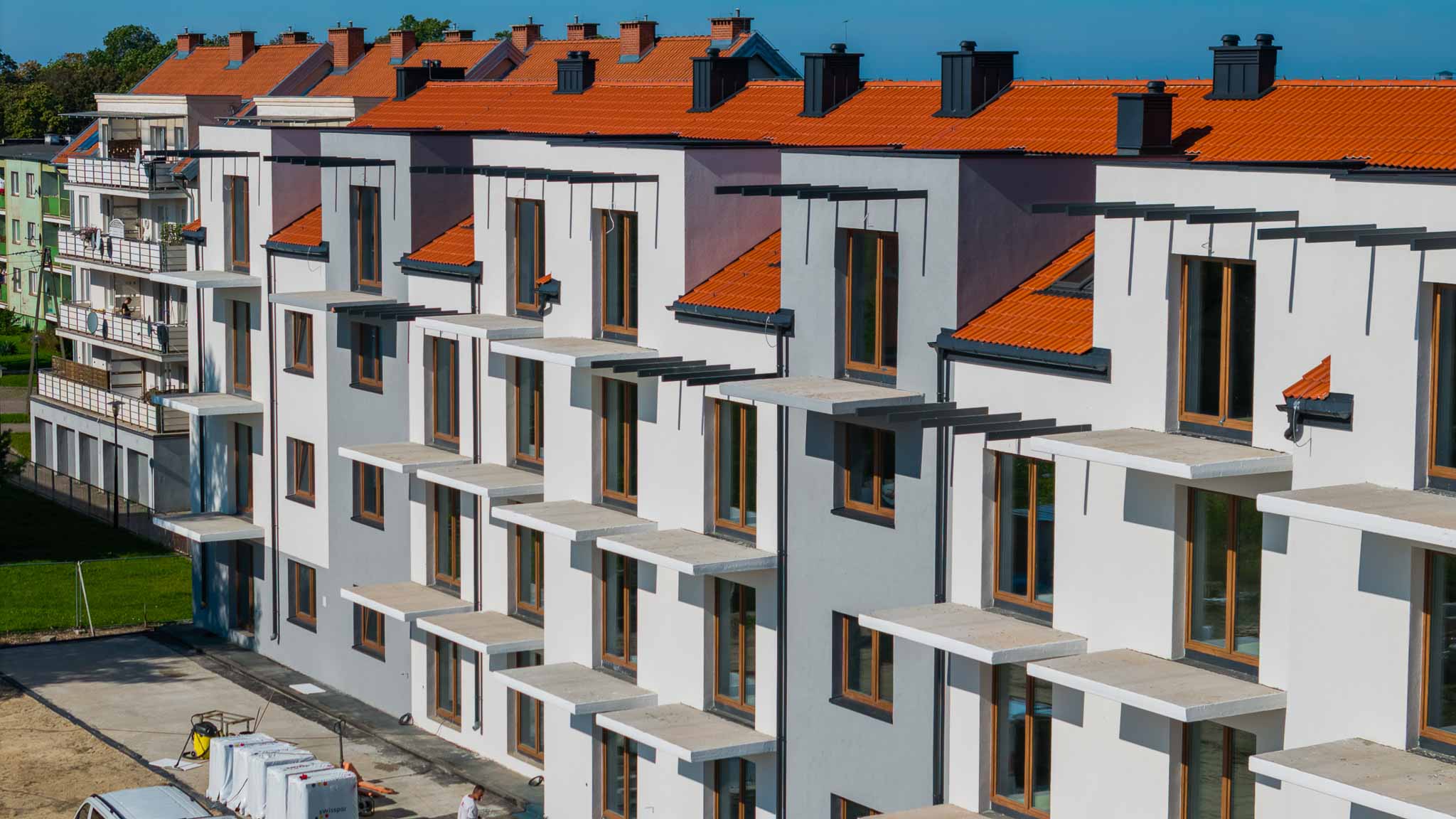

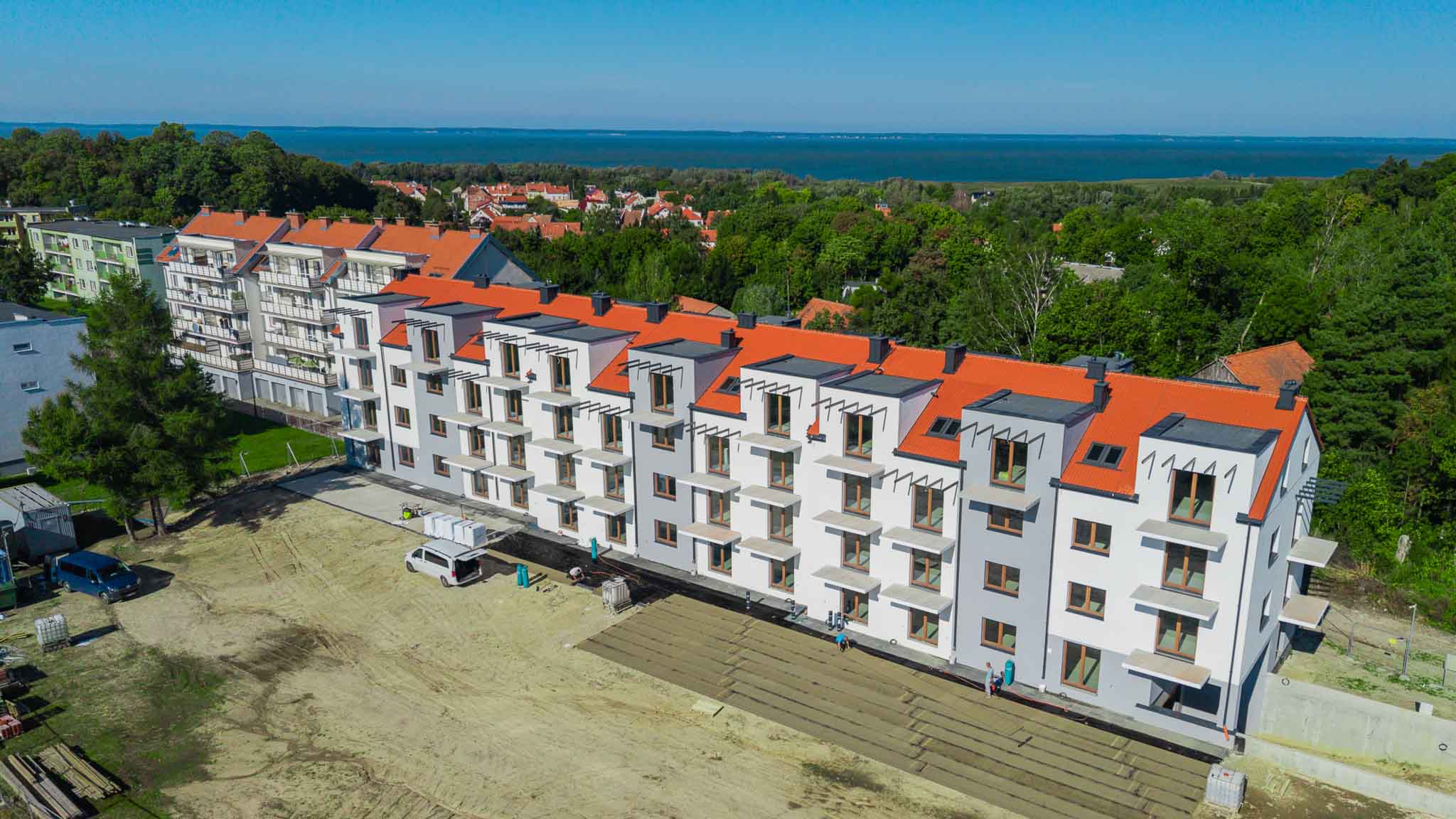

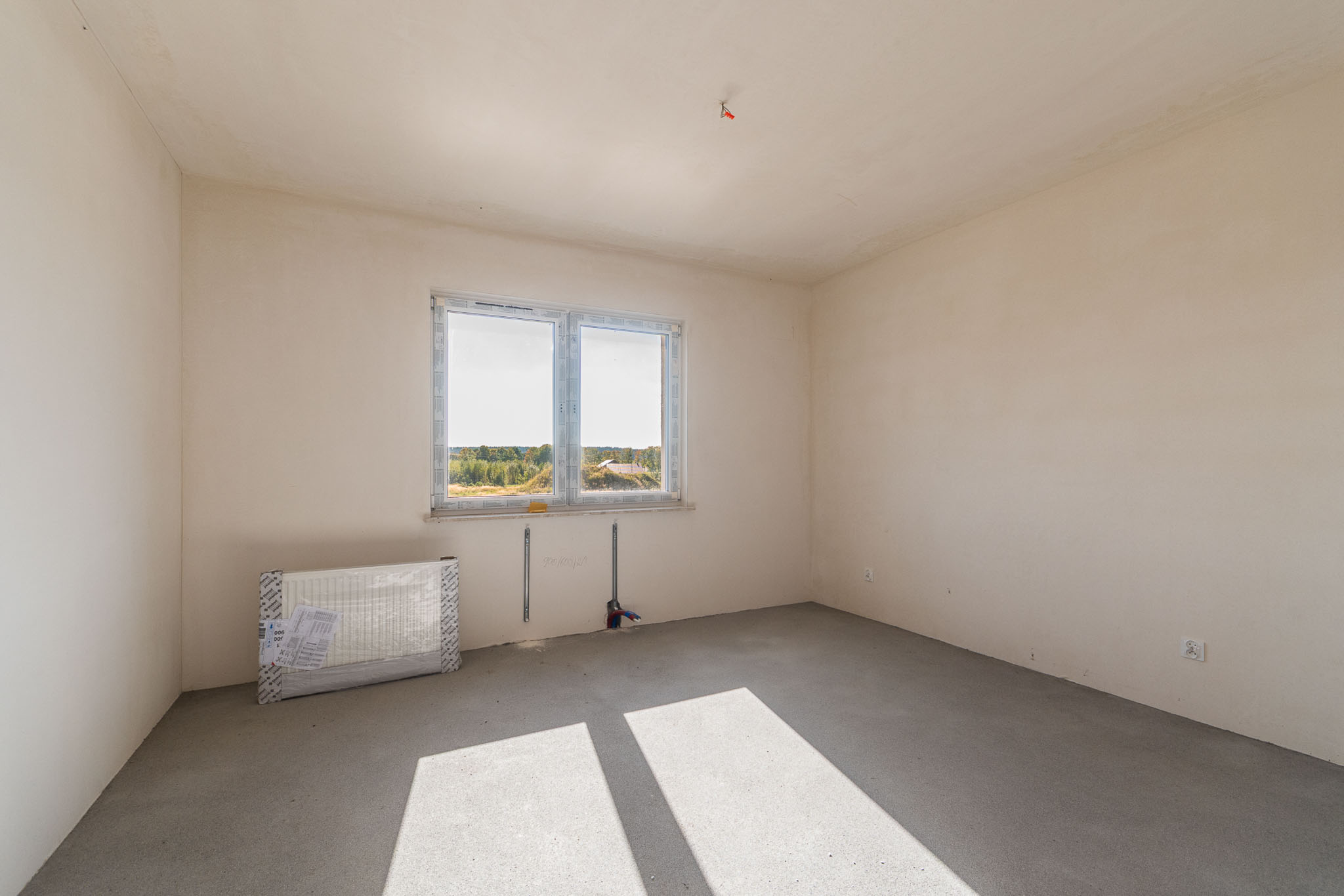

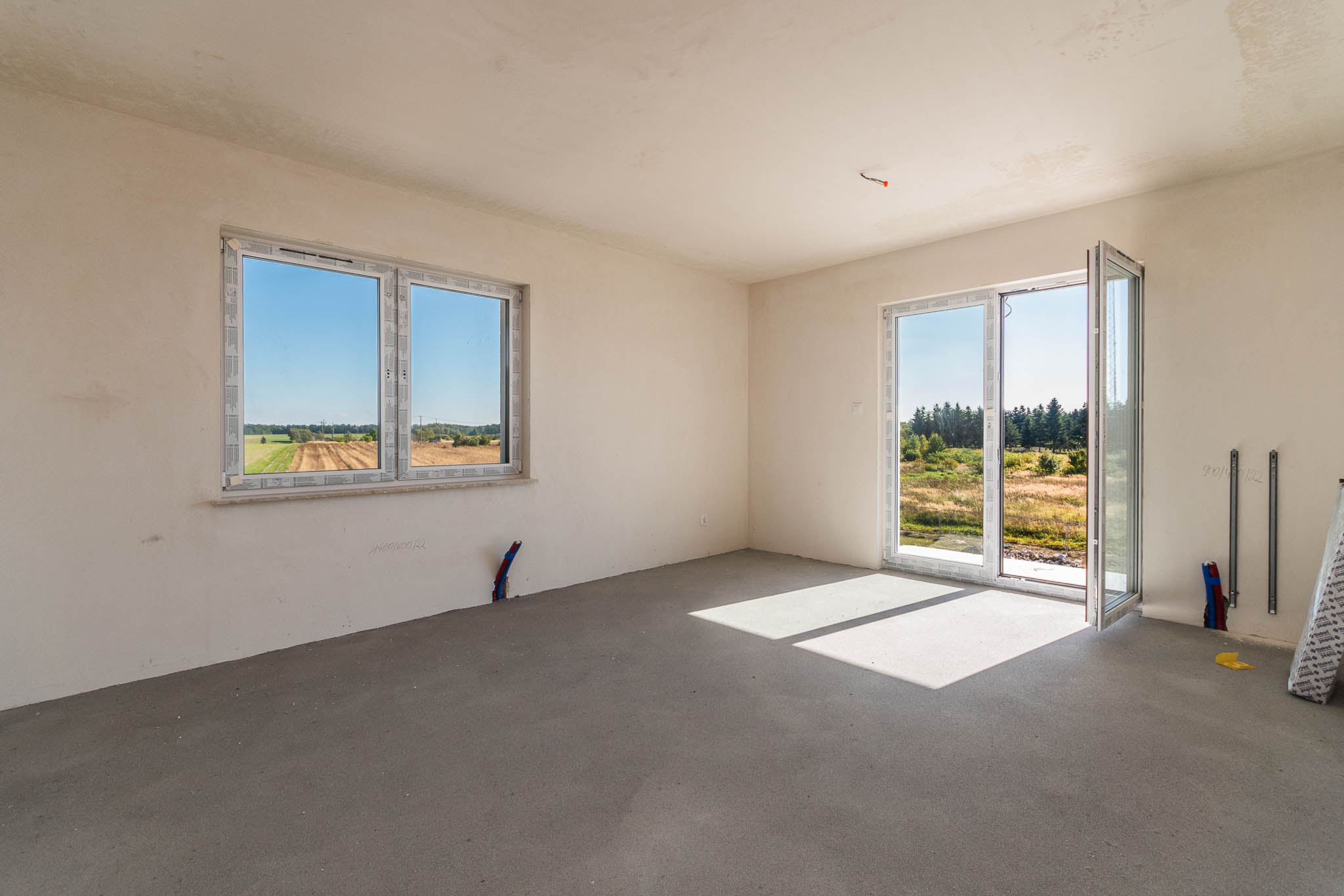

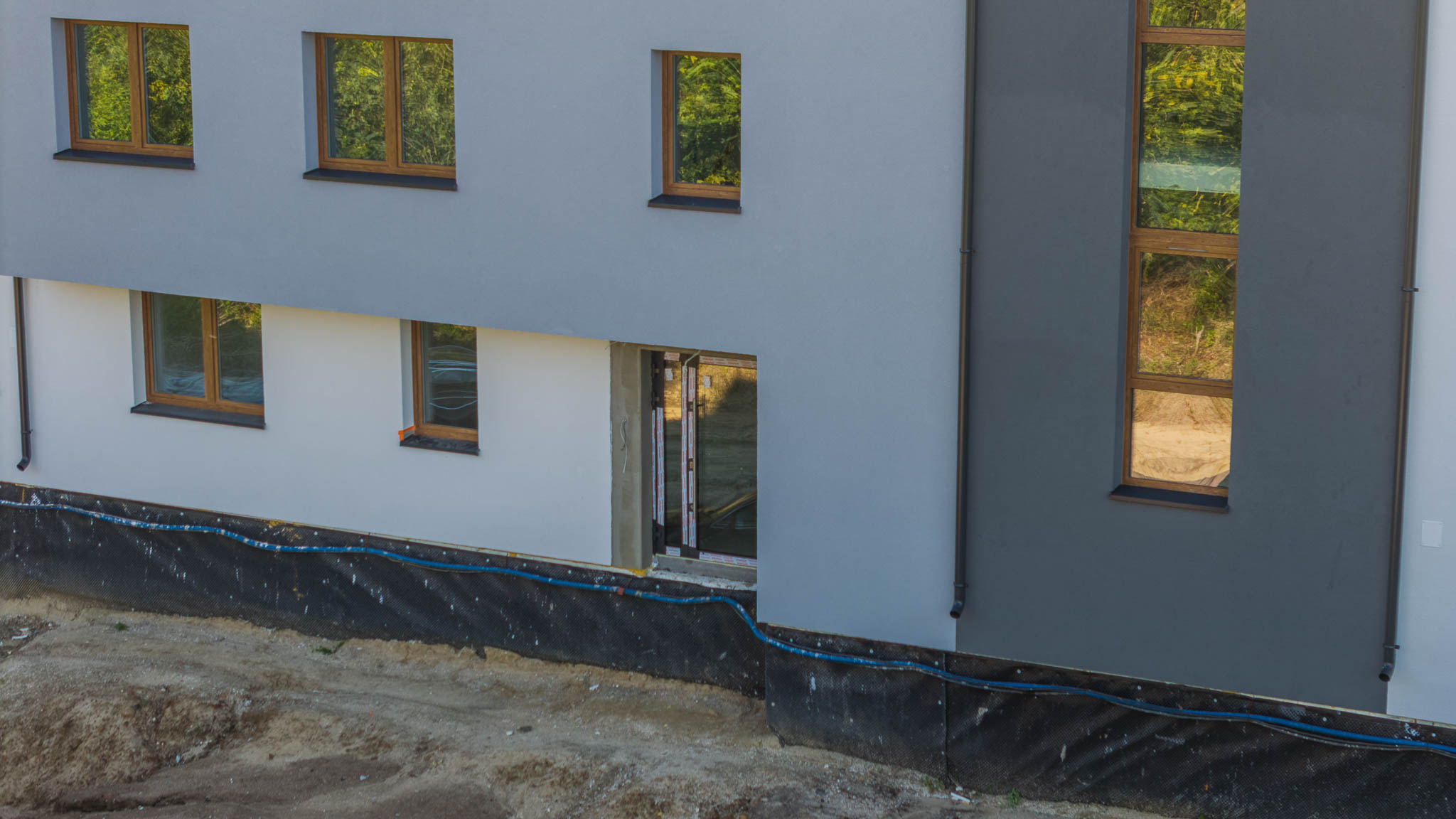

Obecnie inwestycja wchodzi w kolejny etap realizacji. Rozpoczęły się prace związane z wykonaniem posadzek, elewacji budynku oraz wykończeniem części wspólnych w tym korytarzy. Roboty prowadzone są zgodnie z przyjętym harmonogramem.
